Comment suivre les projets et les tâches de vos clients

Publié: 2021-11-04

Les statistiques récentes de suivi du temps montrent que l'économie américaine perd jusqu'à 7,4 milliards de dollars par jour de travail uniquement sur les activités de travail non enregistrées.

C'est beaucoup d'argent qui aurait pu être économisé en suivant et en gérant correctement votre projet depuis votre client, surtout si vous effectuez un travail indépendant ou travaillez dans une agence.

Mais, que devez-vous suivre exactement pour vos projets et tâches ? Et comment aborder le processus ?

Dans cet article de blog, nous couvrirons :

  • Comment configurer correctement vos projets et vos tâches, afin d'en faciliter le suivi.
  • Comment vous pouvez suivre le temps passé à travailler sur les projets et les tâches.
  • Comment vous pouvez suivre vos progrès et vos performances sur les tâches et les projets.
  • Comment vous pouvez suivre et distinguer les activités facturables et non facturables.
  • Comment vous pouvez suivre les estimations et les délais.

Comment suivre les projets et les tâches de vos clients-couverture

Table des matières

  • Pourquoi suivre les projets et les tâches ?
  • Comment configurer et suivre des projets et des tâches
    • Mise en place et suivi des contours de projet
      • Comment créer une ébauche de projet
      • Comment suivre une ébauche de projet
    • Mise en place et suivi du temps et de l'avancement des projets et des tâches
      • Comment diviser un projet en tâches
      • Comment suivre le temps sur les projets et les tâches
      • Comment suivre l'avancement des projets et des tâches
    • Choisir une approche de facturation et suivre son efficacité
      • Comment décider de l'approche de facturation que vous utiliserez
      • Comment suivre l'efficacité de votre approche de facturation
    • Mise en place d'une approche de facturation et suivi de son exactitude
      • Comment aborder la facturation à l'heure ou la facturation d'un forfait
      • Comment suivre l'exactitude de votre approche de facturation
    • Configuration et suivi des tâches facturables et non facturables
      • Comment faire la distinction entre les tâches facturables et non facturables
      • Comment suivre les tâches facturables et non facturables
    • Etablissement et suivi des devis pour les tâches et les projets
      • Comment définir des devis pour les tâches et les projets
      • Comment suivre les estimations pour les tâches et les projets
    • Mise en place et suivi des échéanciers des projets et des tâches
      • Comment définir les échéances des projets et des tâches
      • Comment suivre les échéances des projets et des tâches
  • Emballer

Pourquoi suivre les projets et les tâches ?

Selon la 3e édition du Project Management Body of Knowledge , un projet est un « effort temporaire avec un début et une fin et il doit être utilisé pour créer un produit, un service ou un résultat unique ».

En gestion de projet, chaque projet consiste en une série de tâches que vous devez accomplir dans un délai donné ou avant une date limite afin de terminer le produit, de fournir pleinement le service ou d'atteindre le résultat souhaité.

Ainsi, étant donné qu'un projet est une « entreprise temporaire » qui consiste en des tâches qui doivent être accomplies dans une « période donnée », les deux sont facilement traçables par définition.

De plus, le suivi des projets et des tâches présente plusieurs avantages tangibles :

  1. Cela vous aidera, vous et le client, à comprendre si le projet sera terminé à temps.
  2. Cela vous aidera, vous et le client, à comprendre si le projet sera achevé dans les limites du budget.
  3. Vous obtiendrez un aperçu clair du projet que vous pourrez analyser plus tard pour voir si des projets similaires seraient rentables pour vous à l'avenir.
  4. Vous obtiendrez la documentation qui vous aidera à comprendre si et comment vous pourriez améliorer vos performances sur des projets similaires à l'avenir.
  5. Vous obtiendrez une preuve tangible de votre travail à envoyer au client - cela augmentera la satisfaction du client, en plus de vos chances d'être payé à temps.

Comment configurer et suivre des projets et des tâches

Avant de pouvoir commencer à suivre vos projets et vos tâches, vous devez d'abord vous lancer dans une quête encore plus importante - en vous assurant de bien configurer lesdits projets et tâches.

Pour configurer correctement, vous devrez suivre les étapes suivantes :

  1. Création d'une ébauche de projet
  2. Découper le projet en tâches
  3. Décider de l'approche de facturation que vous utiliserez
  4. Décider comment vous aborderez la facturation horaire ou forfaitaire
  5. Décider quelles tâches seront facturables ou non facturables
  6. Définition des estimations pour l'achèvement des tâches et des projets
  7. Définir le projet final et les échéances des tâches

Chaque étape aura ses propres éléments que vous devrez suivre.

1. Mise en place et suivi des contours du projet

Comment créer une ébauche de projet ️

Un plan de projet clair peut indiquer à vous et au client ce que vous pouvez espérer accomplir avec le projet, ainsi que ce à quoi vous devez faire attention lorsque vous travaillez.

Tout d'abord, vous devez vous assurer que toutes les personnes impliquées dans le projet comprennent ce qui doit être réalisé à la fin, c'est-à-dire quels sont les objectifs du projet .

Exemple : L'objectif du projet est de créer et de maintenir une application de fitness, dans un délai précis et un budget approuvé par le client.

Ensuite, vous devrez établir plusieurs jalons de projet après chaque ensemble de tâches connexes, afin d'identifier et de suivre les réalisations importantes du projet.

Exemple : L'un des jalons du projet liés à la conception que vous pouvez suivre pour l'application de fitness peut être les différentes phases de la conception de l'application :

  • MS 1 : différents concepts de conception achevés
  • MS 2 : le concept de conception final approuvé
  • MS 3 : conception approuvée mise en œuvre
  • MS 4 : lancement de la version

Ensuite, vous pouvez établir les indicateurs de performance clés (KPI) que vous utiliserez pour mesurer dans quelle mesure vous ou votre équipe effectuez le travail.

Exemple : Les KPI de votre application de fitness peuvent être :

  • KPI 1 : la note des utilisateurs
  • KPI 2 : le taux de conversion
  • KPI 3 : le revenu par utilisateur

En fin de compte, vous pouvez également établir les objectifs et les résultats clés (OKR) que vous utiliserez pour définir et suivre les objectifs du projet et leurs résultats.

Exemple : L'objectif de votre application de fitness peut être d' KR1 : réduire de 30 % le nombre de bugs détectés lors du processus de développement

  • KR2 : amélioration de la couverture des tests unitaires de 60 % à 75 %
  • KR3 : augmentation de la capacité de sprint de 80 à 100 SP
  • Comment suivre une ébauche de projet️️

    • Suivi des objectifs et des jalons du projet

    Pour suivre les objectifs du projet , commencez par planifier et organiser le temps que vous consacrerez au projet dans un planificateur.

    Tenez compte de toutes les ressources dont vous aurez besoin, qu'il s'agisse de membres d'équipe ou d'équipement supplémentaires, ou simplement de temps supplémentaire, afin de ne pas dépasser le budget. Si vous êtes sur le point de dépasser le budget, informez le client des changements possibles.

    Vous pouvez associer des jalons de projet à des dates ou à des ensembles de tâches spécifiques. Une fois que vous avez atteint un jalon du projet, passez en revue la charge de travail à venir. Cela vous aidera à mieux comprendre si vous devez modifier votre flux de travail pour vous adapter à votre rythme ou à votre direction de travail actuels.

    Pour en savoir plus sur la meilleure façon de définir et de suivre les objectifs et les jalons du projet, consultez notre article de blog sur le sujet des échéanciers du projet :

    → Comment créer une chronologie de projet (+ modèles gratuits)

    • Suivi des indicateurs de performance clés

    En ce qui concerne les indicateurs de performance clés que vous avez choisis, leur type déterminera comment vous pouvez les suivre.

    Exemple : vous pouvez suivre l'évaluation des utilisateurs de votre application sur Capterra ou sur un site Web similaire.

    Vous devez également faire la différence entre vos points faibles (c'est-à-dire les KPI en retard) et vos points forts (c'est-à-dire les principaux KPI) dans le travail de projet.

    Vous pouvez ensuite essayer d'apprendre de vos indicateurs avancés (par exemple, comment vous pouvez créer au mieux des applications qui attirent d'excellentes critiques d'utilisateurs). Mais aussi, vous pouvez travailler sur l'amélioration de vos indicateurs de retard (par exemple, comment vous pouvez améliorer le taux de conversion des applications que vous créez).

    En fin de compte, enregistrez les résumés des KPI de votre projet, pour une analyse plus approfondie, des comparaisons et des conclusions.

    Pour en savoir plus sur la meilleure façon de définir et de suivre les indicateurs de performance clés (KPI), consultez notre article de blog sur le sujet :

    → Indicateurs clés de performance (KPI) : pourquoi et comment les définir, ainsi que les KPI dans le didacticiel Excel

    • Suivi des objectifs et des résultats clés

    En ce qui concerne les objectifs et les résultats clés que vous avez choisis, leur type déterminera également comment vous pouvez les suivre.

    Exemple : Vous pouvez suivre la réduction de 30 % du nombre de bogues détectés au cours du processus de développement avec un outil de suivi des bogues et des problèmes, tel que Jira .

    Ensuite, vous pouvez connecter les données et comparer vos résultats réels avec vos résultats clés attendus pour voir à quel point vous réussissez.

    En fin de compte, vous pouvez à nouveau enregistrer et manipuler davantage les résumés des OKR de votre projet.

    Pour en savoir plus sur la meilleure façon de définir et de suivre les objectifs et les résultats clés (OKR), consultez notre article de blog sur le sujet :

    → Objectifs et Résultats Clés (OKR) : tout ce que vous devez savoir

    2. Mise en place et suivi du temps et de l'avancement des projets et des tâches

    Comment diviser un projet en tâches

    Ensuite, pour faciliter le suivi du projet, vous devrez le diviser en tâches. Le type de projet vous aidera à décider de la meilleure façon de le faire :

    • Tâches = différentes phases du projet

    Exemple : Un développeur de logiciels peut utiliser les différentes phases de développement (par exemple, planification, analyse, conception, développement, etc.) comme tâches.

    différentes phases du projet

    • Tâches = différentes catégories du projet

    Exemple : Un organisateur de fêtes professionnel peut utiliser différentes catégories d'organisation de fêtes (par exemple, restauration, décoration, divertissement, etc.) comme tâches.

    différentes catégories du projet

    • Tâches = différentes parties du projet

    Exemple : Une femme de ménage peut utiliser différentes pièces d'une maison qu'elle nettoie (ex. cuisine, chambre, salle de bain, etc.) comme tâches.

    différentes parties du projet

    Pour certains projets, il sera relativement facile de décider si vous devez utiliser les phases, les catégories ou les parties du projet comme tâches. D'autres projets ne seront pas aussi clairs. Pour un guide rapide et facile sur la meilleure façon de personnaliser le processus de décomposition d'un projet en tâches, consultez notre article de blog sur le sujet :

    → Comment décomposer un projet en tâches

    Comment suivre le temps sur les projets et les tâches️

    À l'approche du suivi du temps de vos projets et tâches, vous devrez d'abord choisir la méthode de suivi du temps à utiliser. Et, vous devrez réfléchir à la meilleure façon de mettre en œuvre ladite méthode dans votre flux de travail.

    Choisir la méthode de suivi du temps

    Il existe quatre méthodes de suivi du temps distinctes sur lesquelles vous pouvez compter pour suivre le temps que vous et/ou votre équipe passez à travailler :

    • La méthode papier — Vous mesurez le temps que vous passez à travailler sur le projet et les tâches via un chronomètre et notez les résultats avec un stylo .
    • Le système d'honneur — Vous ne mesurez pas, mais estimez simplement le temps que vous passerez à travailler sur le projet et les tâches.
    • La méthode de la feuille de calcul — Vous mesurez le temps que vous passez à travailler sur le projet et les tâches en entrant manuellement les heures et les minutes que vous y consacrez dans une feuille de calcul que vous avez créée ou un simple modèle de feuille de calcul.
    • Méthodes logicielles de suivi du temps - Vous mesurez le temps que vous passez à travailler sur le projet et les tâches en utilisant une application spécialisée pour le suivi du temps.

    Les 3 premières méthodes énumérées ont cependant leurs inconvénients.

    De nos jours, la méthode papier peut être considérée comme quelque peu non professionnelle, inefficace et manquant de précision. Dans le même ordre d'idées, le système d'honneur repose trop sur le fait que le client a confiance que vous avez fait le travail que vous prétendez avoir fait, ce qui peut être trop demander, surtout lorsque vous cherchez à attirer de nouveaux clients.

    La méthode du tableur, en revanche, peut s'avérer problématique pour vous et/ou votre équipe. À savoir, le fait que cela vous oblige à entrer manuellement l'heure augmente les chances que vous fassiez éventuellement une erreur coûteuse. La feuille de calcul et la méthode papier peuvent être des processus chronophages, surtout si vous travaillez sur plusieurs projets.

    En fin de compte, la méthode du logiciel de suivi du temps apparaît comme la meilleure option en raison de son actualité, de son attrait professionnel, de sa vitesse et de sa précision. Voyons donc comment vous pouvez utiliser au mieux un tel logiciel pour suivre le temps d'un projet et d'une tâche.

    Implémentation de la méthode de suivi du temps

    Pour aider à comprendre et à mettre en œuvre le concept, examinons notre propre logiciel de suivi du temps, Clockify.

    Tout d'abord, dans l'application, vous pouvez définir vos projets, vos tâches et leurs clients.

    Ensuite, vous pouvez choisir la solution de suivi du temps qui vous convient — vous pouvez :

    1. suivre le temps pendant que vous travaillez, avec une minuterie
    2. ajouter du temps manuellement
    3. entrer l'heure dans une feuille de temps

    Si vous souhaitez suivre le temps avec une minuterie , il vous suffit d'entrer dans le « mode minuterie », d'écrire une description de l'activité sur laquelle vous travaillez, et de sélectionner son projet et sa tâche. Ensuite, démarrez le chronomètre et laissez-le fonctionner jusqu'à ce que vous ayez terminé l'activité - une fois terminé, arrêtez le chronomètre et le système ajoutera l'entrée de temps nouvellement créée à une liste d'entrées de temps ci-dessous.

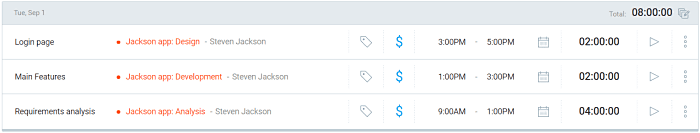

    ajouter du temps avec une minuterie
    Si vous souhaitez ajouter du temps manuellement , passez simplement en "Mode manuel" et suivez le même modèle de tâche d'écriture de description-spécifier le projet-spécifier. Ensuite, vous pouvez ajouter la durée de la tâche, sans avoir à vous soucier des heures de début et de fin.

    mode manuel
    Si vous choisissez de saisir du temps dans une feuille de temps , il vous suffit de remplir les lignes de la feuille de temps avec les projets et les tâches sur lesquels vous travaillez, puis d'ajouter votre temps dans les cellules correspondantes.

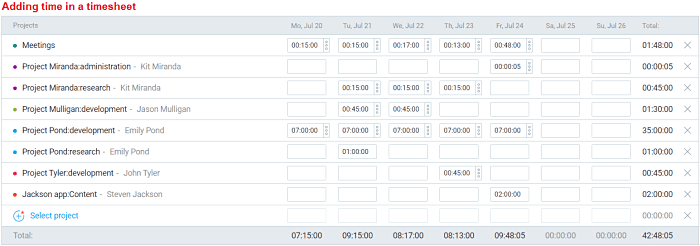

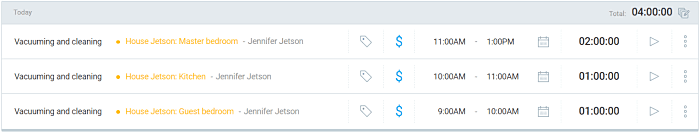

    ajouter du temps dans une feuille de temps

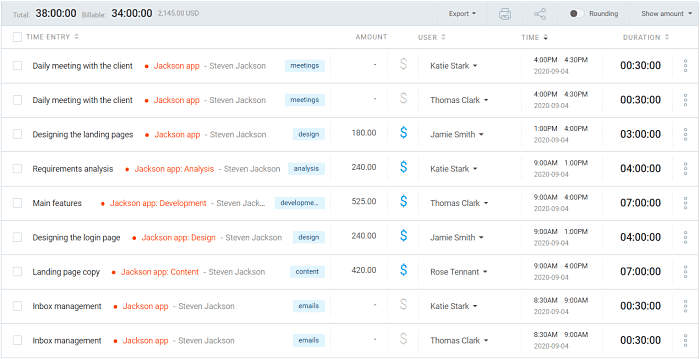

    Une fois que vous avez terminé de suivre le temps, vous pouvez utiliser la section Rapports de l'application. Ici, vous pourrez voir le montant que vous avez gagné pour un projet et/ou une tâche en particulier en filtrant les résultats.

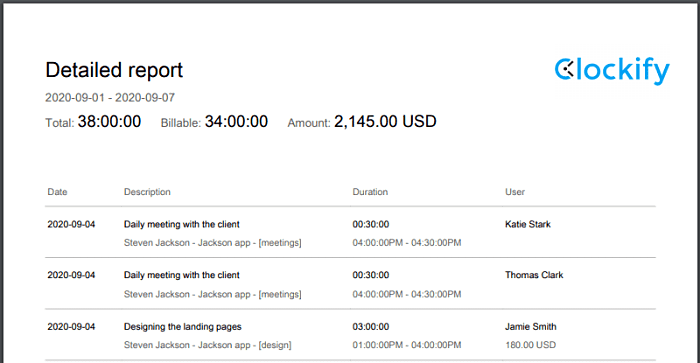

    détaillé pour la facture

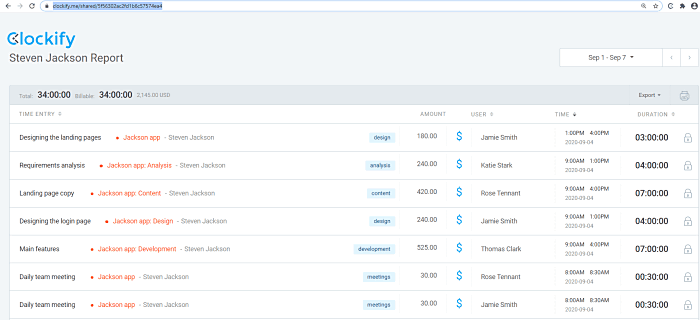

    Ensuite, vous pouvez exporter un rapport PDF ou Excel des heures et des minutes que vous avez suivies sur le projet et les tâches, et l'envoyer au client pour servir de facture.

    rapport détaillé

    Comment suivre l'avancement des projets et des tâches️

    En plus de suivre le temps que vous passez à travailler sur le projet et ses tâches, vous bénéficierez également de la mise en place d'un système de suivi des progrès.

    Suivi des progrès avec les applications

    Pour commencer à suivre les progrès, vous pouvez essayer un système basé sur Kanban, comme Trello ou Asana .

    Les deux applications sont basées sur un principe similaire :

    1. Créez un tableau qui représente votre projet
    2. Créez plusieurs cartes qui représentent vos tâches
    3. Nommez les colonnes de manière à ce qu'elles représentent le statut de toutes les tâches qui y sont placées (par exemple, « Backlog » ; « Conception » ; « À faire » ; « En cours » ; « Révision du code » ; « Test » ; « Terminé »)
    4. Déplacez les cartes/tâches à travers les colonnes, pour symboliser leur état d'avancement (par exemple, ladite tâche est-elle dans le « Backlog », liée à « Conception », prête « À faire », actuellement « en cours », actuellement en « Revue de code » , sous « Test » ou déjà « Terminé » ?)

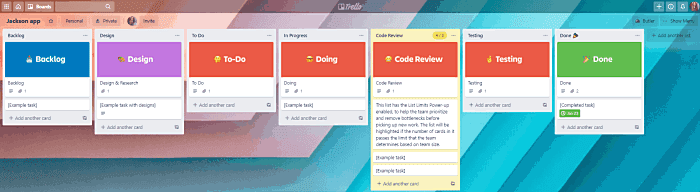

    cartes trello
    Trello propose également une option pour ajouter des « Observateurs » à vos tableaux/projets. Vous pouvez ainsi ajouter vos clients à leurs tableaux respectifs, qui, contrairement aux membres de votre équipe, ne pourront voir votre progression qu'avec des tâches individuelles, téléchargez pièces jointes, ajouter des commentaires et exporter le tableau.

    Dans Clockify , votre client pourra suivre l'avancement du projet en termes de temps, via un rapport partagé. Partagez simplement un rapport que vous avez filtré par les paramètres corrects, copiez son lien et envoyez le lien au client qui peut ensuite voir les modifications en temps réel.

    rapport partagé

    Faciliter le suivi des progrès

    En plus d'utiliser une application basée sur Kanban pour suivre la progression du projet et des tâches, vous pouvez également utiliser divers modèles pour accélérer ladite progression :

    1. Si la plupart de vos projets suivent la même structure en ce qui concerne les tâches (par exemple, tous les projets impliquent des tâches d'analyse, de conception, de développement, de contenu et d'administration), il serait sage de créer un modèle de projet qui vous aide à dupliquer le même ensemble de tâches pour chaque nouveau projet que vous entreprenez.
    2. Pour mieux organiser votre temps (et accélérer le travail du projet en conséquence), vous pouvez utiliser un modèle de liste de tâches approprié pour vous rappeler ce que vous devez faire exactement.
    3. Pour vous aider à gagner suffisamment de temps pour les tâches prioritaires (et minimiser le temps que vous perdez), vous pouvez utiliser un modèle de planificateur de blocage de temps approprié.

    3. Choisir une approche de facturation et suivre son efficacité

    Comment décider de l'approche de facturation que vous utiliserez

    Maintenant que vous avez créé votre plan de projet et défini vos tâches liées au projet, vous devez décider comment vous facturerez lesdits projet et tâches :

    Facturerez-vous le travail à l'heure ?

    Ou, facturerez-vous un forfait ?

    Si vous facturez à l'heure , vous baserez votre facture uniquement sur le nombre d'heures nettes que vous consacrez à votre travail.

    Si vous facturez des frais fixes , vous baserez votre facture sur l'étendue du travail que vous effectuez, quel que soit le nombre d'heures qu'il vous faudra pour terminer le projet.

    Quelle que soit l'approche de facturation que vous choisissez, vous aurez besoin d'une liste complète indiquant :

    1. Les tâches que vous avez effectuées pour le projet.
    2. Le temps que vous avez consacré aux tâches individuelles et au projet au total.
    3. Quelques indications pour savoir si les tâches sont facturables ou non. De cette façon, si vous facturez à l'heure, vous obtiendrez toujours un montant clair que vos clients vous doivent pour votre travail.

    D'un autre côté, si vous facturez des frais fixes, vous fournirez toujours à vos clients une preuve de ce sur quoi vous avez travaillé exactement (et de ce pour quoi ils paient exactement).

    Pour vous aider à décider de la meilleure façon de facturer votre travail de projet, consultez nos articles précédents :

    → Salaire vs emploi horaire : avantages et inconvénients

    → Comment nous utilisons Clockify pour suivre le temps et facturer les clients

    → Comment les agences de design évaluent leurs projets

    Comment suivre l'efficacité de votre approche de facturation️

    Lorsqu'il s'agit de suivre l'efficacité de l'approche de facturation que vous avez choisie, si vous avez des doutes, il est préférable de jouer avec les deux principaux choix que vous avez.

    Essayez d'abord de mettre en œuvre une approche horaire ou une approche forfaitaire. Peut-être finirez-vous par découvrir que l'approche alternative à celle que vous avez choisie au départ convient mieux à votre type de projets ou de flux de travail.

    Ou, vous pouvez constater qu'un type de vos projets est mieux adapté pour une approche horaire tandis qu'un autre type est mieux adapté pour une approche forfaitaire.

    4. Mise en place d'une approche de facturation et suivi de son exactitude

    Comment aborder la facturation à l'heure ou la facturation d'un forfait

    Une fois que vous avez sélectionné le système de facturation idéal pour vous, il est temps de décider comment exactement vous aborderez le processus de facturation.

    Si vous facturez un prix spécifique à l'heure, il existe quatre types de taux horaires efficaces que vous pouvez mettre en œuvre :

    Un taux horaire sur tous les projets. Parfait si :

    • Votre équipe travaille généralement sur un type de projet
    • Votre équipe est composée d'un type de professionnels
    • Vous travaillez seul

    Exemple : Une équipe indépendante de deux designers (35 $) spécialisée dans la conception de logo.

    Taux horaires spécifiques par membre de l'équipe. Parfait si :

    • Votre équipe travaille généralement sur un type de projet
    • Votre équipe est composée de professionnels aux compétences, expériences et expertises différentes

    Exemple : Une équipe indépendante composée d'un designer (40 $) et de trois développeurs (65 $) spécialisée dans la création de pages de destination pour les sites Web de mode.

    Taux horaires spécifiques pour des projets spécifiques. Parfait si :

    • Votre équipe travaille sur différents types de projets
    • Votre équipe se compose d'un type de professionnels

    Exemple : Une équipe indépendante de trois développeurs (65 $) qui créent des applications personnalisées.

    Taux horaires spécifiques pour chaque membre de l'équipe travaillant sur des projets spécifiques. Parfait si :

    • Votre équipe travaille sur différents types de projets
    • Votre équipe est composée de professionnels qui possèdent différentes compétences, expériences, expertises

    Exemple : Une équipe indépendante de deux artistes (50 $), quatre développeurs (70 $), deux designers (55 $), un spécialiste audio (45 $) et deux producteurs de jeux vidéo (35 $) qui créent des jeux de stratégie et de réflexion.

    Alternativement, si vous facturez des frais fixes, vous voudrez probablement baser vos prix sur la portée de projets individuels, qui peuvent s'articuler autour de tâches spécifiques ou d'ensembles de tâches.

    Exemple : Une équipe indépendante composée d'un designer, de deux développeurs et d'un rédacteur publicitaire qui crée des sites Web considère chaque élément du projet comme une tâche distincte avec ses propres frais :

    • Configuration : 170 $
    • Conception et construction 3 500 $
    • Création de contenu : 550 $
    • Formation client : 700 $
    • Maintenance du site Web : 600 $

    Pour plus d'informations sur la façon dont vous pouvez facturer vos projets et tâches, consultez notre article de blog sur le sujet :

    → Le guide définitif de la facturation et de la facturation de projet

    Comment suivre l'exactitude de votre approche de facturation ️

    Lorsqu'il s'agit de suivre l'exactitude de votre processus de facturation, une facture complète avec une liste claire des tâches terminées est toujours la clé. Cela aidera le client à mieux comprendre la valeur (et, par la suite, le prix exact) de votre travail.

    Bien sûr, vous devrez également vous assurer que vos prix sont exacts en soi :

    • Si vous facturez des frais fixes, assurez-vous que les prix que vous proposez au client correspondent à ceux que vous avez indiqués sur votre site Web ou utilisés pour les clients précédents.
    • Si vous travaillez pour un taux horaire, assurez-vous que vos calculs sont corrects. Si vous suivez le temps dans Clockify , vos revenus par projet seront automatiquement calculés pour chaque minute que vous suivez, en fonction des taux horaires que vous avez précédemment entrés.

    taux facturable

    5. Configuration et suivi des tâches facturables et non facturables

    Comment faire la distinction entre les tâches facturables et non facturables

    Maintenant, il est temps de décider quelles tâches vous facturerez directement ? Et quelles tâches laisserez-vous en dehors de la facture ?

    Vous voudrez certainement marquer les tâches principales spécifiques au projet comme facturables et les ajouter à votre facture. Par exemple, les développeurs de logiciels factureront toutes les tâches liées au développement.

    Mais le développement de logiciels est un processus complexe qui nécessite également certaines tâches secondaires récurrentes. Vous aurez probablement besoin d'organiser des réunions d'équipe et de client, de communiquer avec le client et les membres de l'équipe par e-mail ou par chat, ainsi que de manipuler régulièrement les données liées au projet.

    Bien que ces tâches soient cruciales pour le projet de développement, vous devriez probablement vous abstenir de les marquer comme facturables et d'ajouter 20 éléments distincts de « réunion quotidienne » dans votre facture officielle.

    Au lieu de cela, vous pouvez faire en sorte que le temps que vous passez dans les réunions, les e-mails et la manipulation des données se reflète dans le taux horaire que vous utiliserez pour les tâches de développement, c'est-à-dire augmenter vos taux horaires.

    Comment suivre les tâches facturables et non facturables ️

    Lors du suivi du temps dans Clockify , vous pouvez spécifier si les activités (ou même des projets entiers) sont facturables ou non facturables.

    Si vous avez marqué une tâche comme facturable, son montant sera ajouté au montant total de ce projet.

    Alternativement, en marquant une tâche comme non facturable, vous l'excluez de vos revenus directs.

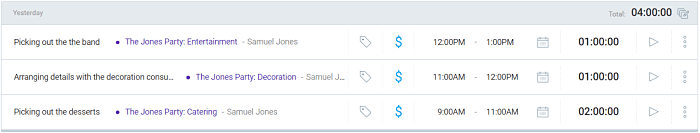

    tâches facturables et non facturables
    La clé ici est de maximiser le temps que vous consacrez aux tâches facturables, afin d'augmenter la valeur que vous retirerez personnellement du projet. Alors, demandez-vous si vous perdez du temps sur certaines tâches et si vous devriez plutôt allouer ce temps à des tâches plus importantes (et plus rentables) à l'avenir.

    Exemple : Vous êtes une équipe indépendante de 5 personnes qui constatent qu'elles consacrent 1 heure à des réunions quotidiennes, mais pourraient à la place réduire ce temps de moitié. De cette façon, vous pourriez économiser 2,5 heures par jour, ou 12,5 heures par semaine, au total .

    Pour en savoir plus sur les tâches facturables et non facturables, ainsi que sur la façon de trouver l'équilibre parfait entre les deux, consultez notre article de blog sur le sujet.

    → Heures facturables et non facturables : comment trouver le parfait équilibre

    6. Établissement et suivi des devis pour les tâches et les projets

    Comment définir des devis pour des tâches et des projets ️

    Certaines des questions les plus importantes auxquelles vous devrez répondre pour votre client sont les suivantes :

    • Quand le projet sera-t-il terminé ?
    • Combien ça coûtera?

    Si vous facturez des frais fixes, vous pouvez baser votre estimation de prix sur votre liste de prix prête à l'emploi. Vous pouvez ensuite baser vos estimations de temps sur l'expérience de projets similaires que vous avez réalisés dans le passé.

    Cependant, si vous établissez un prix à l'heure, des estimations de temps claires vous donneront des chiffres clairs sur le montant que votre client peut s'attendre à payer.

    Exemple 1 : L'équipe indépendante de deux designers (35 $) spécialisée dans la conception de logo peut proposer une estimation de prix de 700 $ pour une estimation de temps de 20 heures.

    Exemple 2 : L'équipe indépendante d'un designer (40 $) et de trois développeurs (65 $) spécialisée dans la création de pages de destination pour les sites Web de mode peut proposer une estimation de prix de 4 450 $ pour une estimation de temps de 80 heures (par exemple 40 $ x 30 + 65 $ x 50)

    Exemple 3 : L'équipe indépendante de trois développeurs (65 $) qui créent des applications personnalisées peut proposer une estimation de prix de 31 200 $ pour une estimation de temps de 480 heures.

    Exemple 4 : L'équipe indépendante de deux artistes (50 $), quatre développeurs (70 $), deux designers (55 $), un spécialiste de l'audio (45 $) et deux producteurs de jeux vidéo (35 $) qui créent des jeux de stratégie et de puzzle peuvent citer 54 100 $ estimation de prix pour une estimation de 1 000 heures. (p. ex. 50 $ x 200 + 70 $ x 300 + 55 $ x 200 + 45 $ x 160 + 35 $ x 140)

    Comment suivre les estimations pour les tâches et les projets ️️

    Si vous suivez le temps dans Clockify , vous pourrez configurer des estimations de temps pour les projets et les tâches, puis les suivre par rapport à vos résultats en temps réel.

    Au fur et à mesure que vous avancez dans le projet, vous verrez les barres d'estimation pour le projet et les tâches se remplir. Ainsi, vous serez en mesure de dire quand vous êtes dangereusement sur le point de dépasser vos estimations de temps et, indirectement, votre budget.

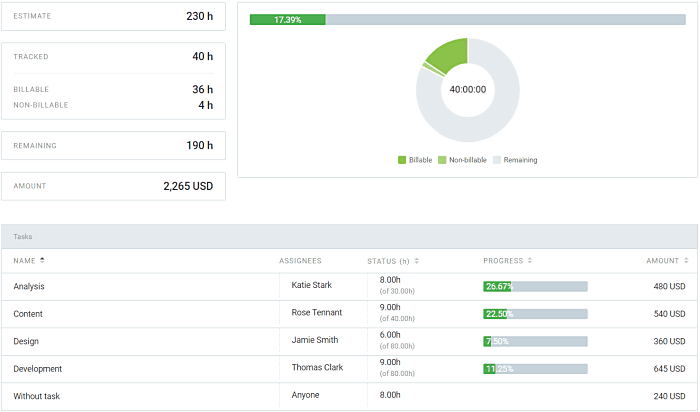

    estimations de temps

    7. Mise en place et suivi des échéanciers des projets et des tâches

    Comment définir les échéances des projets et des tâches ️

    En ce qui concerne les autres projets sur lesquels vous travaillez, les ressources que vous utiliserez pour ce projet, ainsi que le nombre de tâches que vous aurez, vous devez définir des échéances claires pour le projet et les tâches.

    Les échéances des tâches seront directement liées à l'échéance du projet et toutes seront liées aux estimations de projet que vous venez de définir.

    Par exemple, si vous avez défini une estimation de 480 heures pour l'achèvement du projet pour trois développeurs, cela signifie que vous aurez besoin d'environ un mois pour l'achèvement (si vous travaillez tous les trois sur le projet pendant 40 heures par semaine).

    Cependant, votre équipe peut travailler sur deux projets d'une durée estimée à 480 heures, en même temps, ce qui signifie qu'un développeur ne pourra probablement travailler que 20 heures par semaine sur le premier projet. Dans un tel cas, un délai de deux mois peut être la première date réaliste que vous pouvez proposer au client.

    Dans cet exemple, les trois membres de l'équipe de développeurs indépendants ont commencé à travailler sur le projet en même temps.

    Mais, en réalité, c'est rarement aussi simple - à cause de ce qu'on appelle les dépendances de tâches .

    Les dépendances des tâches dictent dans quel ordre vous pouvez travailler sur les tâches. Et, une tâche peut dépendre de l'autre de telle manière que vous devez :

    1. Terminez la tâche A avant de pouvoir commencer la tâche B
    2. Démarrer la tâche B en même temps que la tâche C
    3. Terminez la tâche C avant de pouvoir terminer la tâche D
    4. Démarrez la tâche D avant de pouvoir terminer la tâche B

    Désormais, les tâches énumérées peuvent représenter 480 heures de travail ensemble. Mais, leur type de dépendance des tâches (ainsi que la personne qui leur est affectée) influencera également la date d'achèvement réaliste que vous pouvez citer à votre client.

    Comment suivre le projet final et les échéances des tâches ️️

    Si vous suivez la progression de votre projet et de vos tâches dans Trello , vous pouvez définir des délais distincts pour chaque carte/tâche que vous avez planifiée.

    Ces échéances de tâches individuelles vous aideront à déterminer si l'échéance du projet est réaliste. Maintenant, si vous continuez à manquer les échéances des tâches, il est fort à parier que vous devriez éventuellement négocier une prolongation de l'échéance pour le projet également.

    délais trello

    Emballer

    Les projets et les tâches sont des notions apparemment complexes avec divers éléments importants que vous devez prendre en compte et suivre.

    Avec les grandes lignes du projet, il est essentiel que vous suiviez les objectifs du projet, les jalons, les indicateurs de performance clés, les objectifs et les résultats clés.

    Avec les projets en général, il est essentiel que vous les décomposiez en tâches dont vous pouvez facilement suivre le temps et la progression. De plus, vous devez définir des estimations de prix et de temps, ainsi que des délais clairs.

    En ce qui concerne votre approche de facturation, vous devez suivre son exactitude, son efficacité, ainsi que faire la distinction entre les tâches facturables et non facturables.

    Au final, suivre les différents aspects des projets et des tâches peut sembler un processus complexe, mais c'est plutôt simple, une fois que vous avez défini et organisé tout ce dont vous avez besoin.
